Энергетики наращивают мощности
logo

Темы номера

Энергетики наращивают мощности

Юлия ВОЛКОВА, фото автора

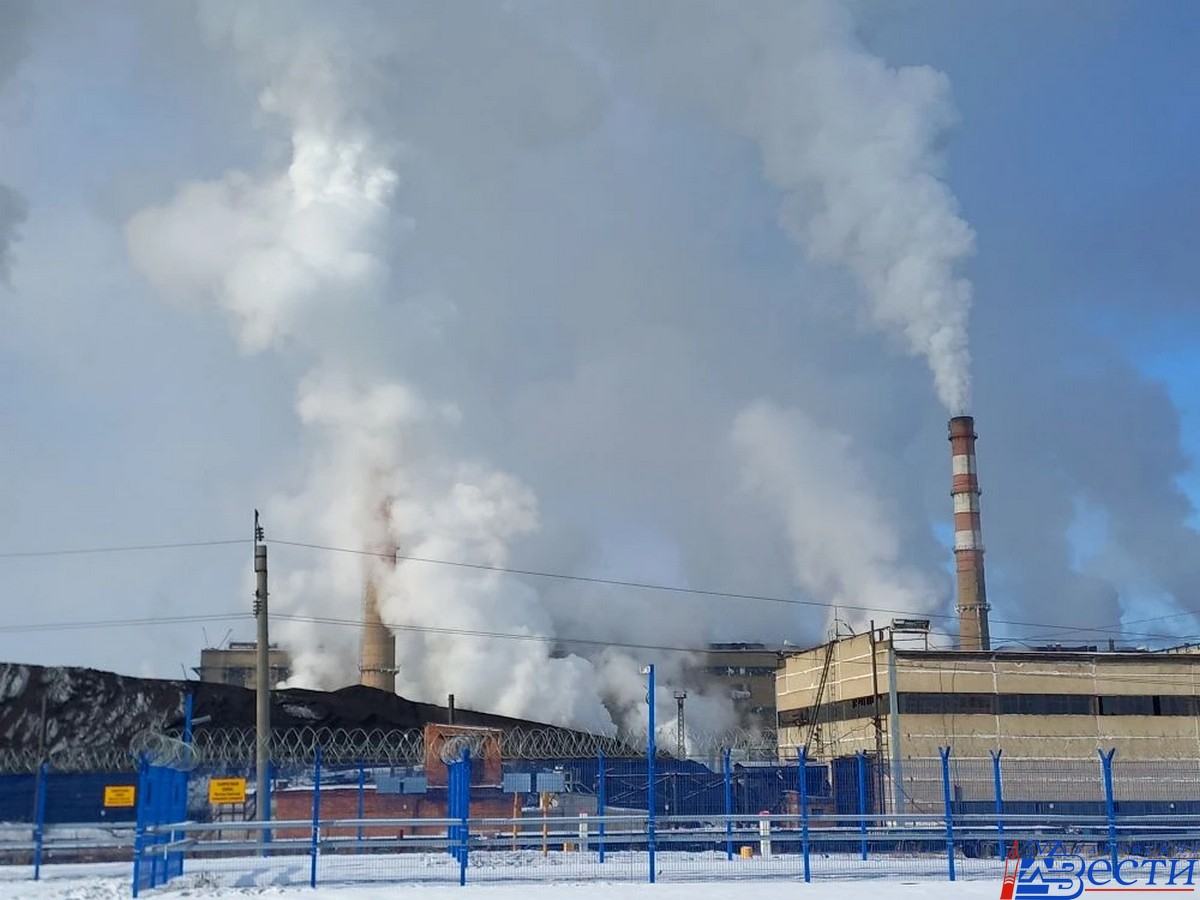

Тепловую электростанцию № 4 планируют ввести в эксплуатацию к 2027 году в Хабаровске.

Масштабное строительство новой станции энергообеспечения (ТЭЦ-4) началось еще в 2019 году на территории ТЭЦ-1, но его пришлось приостановить из-за санкционных ограничений, введенных иностранными компаниями, у которых собирались закупать оборудование.

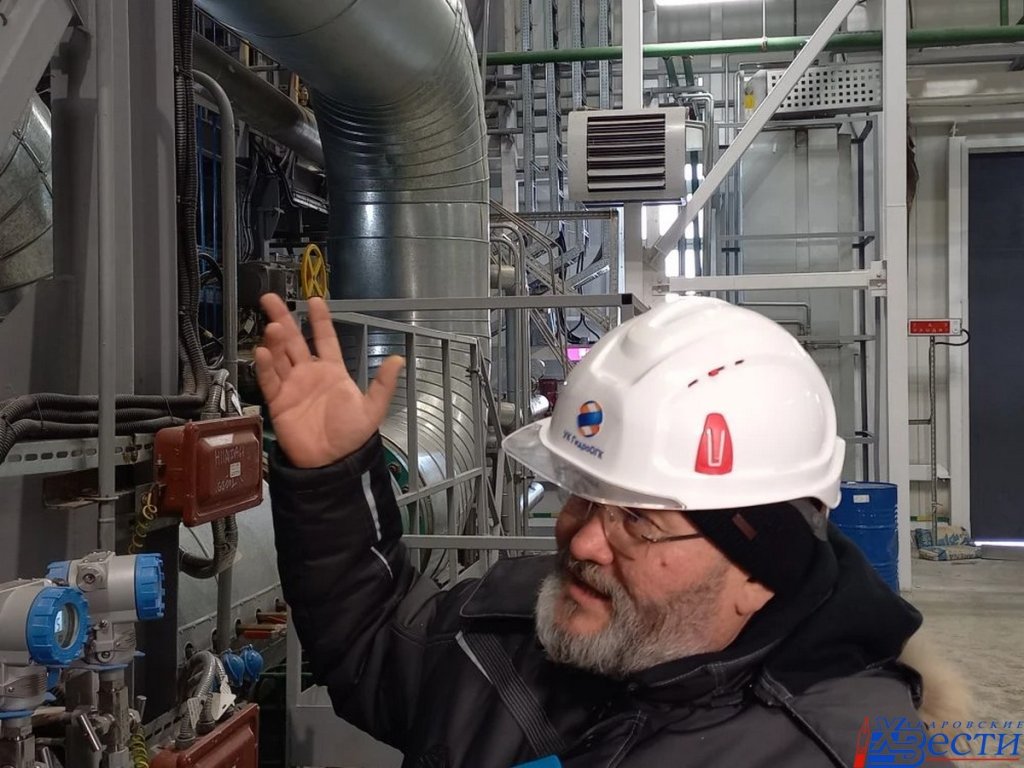

— В силу обстоятельств пришлось перерабатывать весь проект, в котором теперь предусмотрена установка только отечественного оборудования, — рассказал директор хабаровского филиала АО «УК ГидроОГК» Евгений Кухтин. — Сегодня завершается его монтаж на нескольких производственных участках. Это газовая котельная с шестью энергоблоками, комплекс теплофикационной установки.

Все новое, включая оборудование


На сегодня уже реализованы два этапа строительства из пяти. В том числе мощная котельная с шестью котлами. В конце 2025 года проведены все необходимые испытания функциональных узлов, горячая пусконаладка, комплексное опробование водогрейных котлов. Ростехнадзор подписал документ о соответствии оборудования всем нормам и правилам. На данный момент один из котлов запущен, проводится его режимная наладка, он уже подает тепло жителям Хабаровска параллельно с Хабаровской ТЭЦ-1, которая обслуживает Индустриальный район и часть Центрального. После завершения всех работ котельную ТЭЦ-4 передадут в эксплуатацию АО «Дальневосточная генерирующая компания».

— Котельная получилась отличная: современная, экологичная, — добавляет Евгений Кухтин. — И прослужит людям долгие, долгие годы. Экономичность работы Хабаровской ТЭЦ-4 будет значительно выше, чем у ТЭЦ-1, потому что на последней за 70 лет оборудование физически и морально устарело. А здесь все новое, включая технологии.

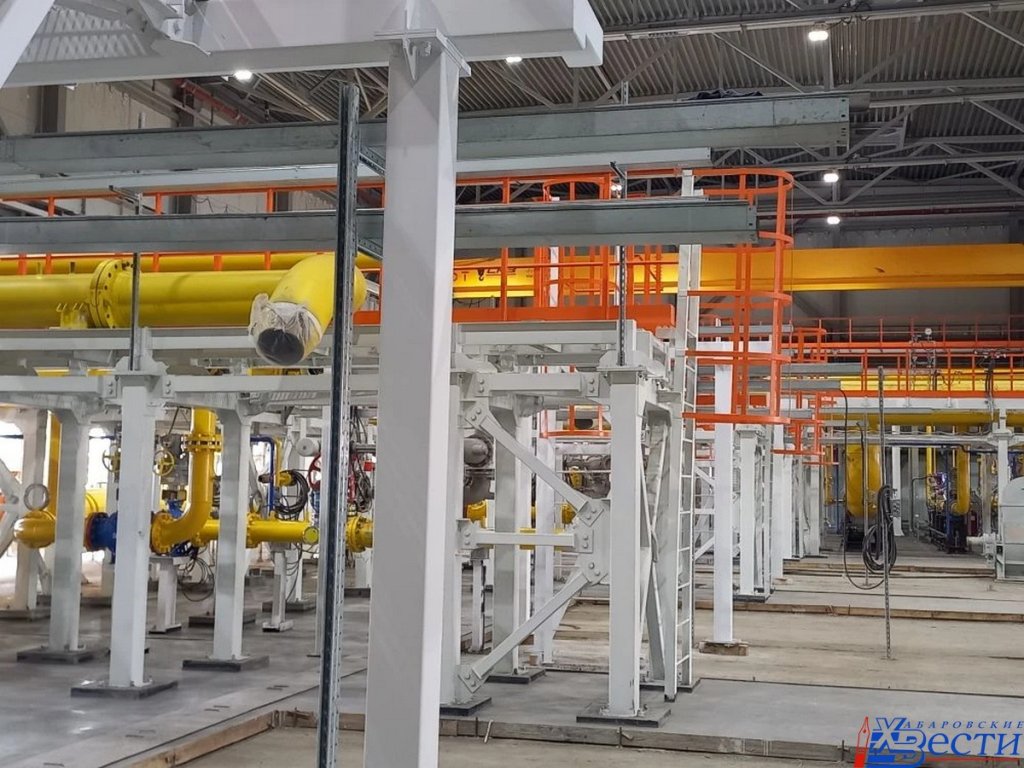

Помимо котлов здесь имеется технологическое оборудование: трубопроводы, сетевые насосы, система дренажей и коммуникаций. Все автоматизировано, российского производства. Никаких сложностей при монтаже оборудования, по словам Евгения Кухтина, не возникло.

Готовность 70 процентов


Осенью текущего года на ТЭЦ-4 ожидается прибытие двух газовых турбин для выработки электрической энергии. По договоренности с «Газпромом» доставка голубого топлива должна начаться к концу 2026 года.

— С компанией «Газпром» синхронизируем работы по строительству газотранспортной инфраструктуры, — комментирует министр энергетики Хабаровского края Герман Тютюков. — ТЭЦ-4 проектировалась для того, чтобы заместить ТЭЦ-1. Плюс специалисты из «ДГК» сегодня проводят модернизацию (закольцовку действующих тепловых сетей), чтобы мы оптимально могли распределять тепловую нагрузку. Это существенно улучшит систему теплоснабжения города.

В качестве аварийного топлива в случае непредвиденной ситуации в резерве ТЭЦ остается дизельное топливо. Министр энергетики оценил на сегодня готовность станции практически на 70 процентов. Регламентируемая региональным правительством дата сдачи объекта в эксплуатацию — 1 июля 2027 года. Но энергетики стараются завершить строительство до конца текущего года.

Теплоэлектростанция, работающая на газовом топливе, имеет ряд существенных преимуществ против своих «мазутных» предшественников. Включая экономичность, высокий коэффициент использования топлива, а главное — безотходное производство. Поэтому введение ТЭЦ-4 на полную мощность позволит значительно улучшить экологическую обстановку в городе.
