К зиме готовимся загодя

Юлия ВОЛКОВА, фото автора

Теплотрассу на улице Фрунзе обещают сдать после капитального ремонта досрочно.

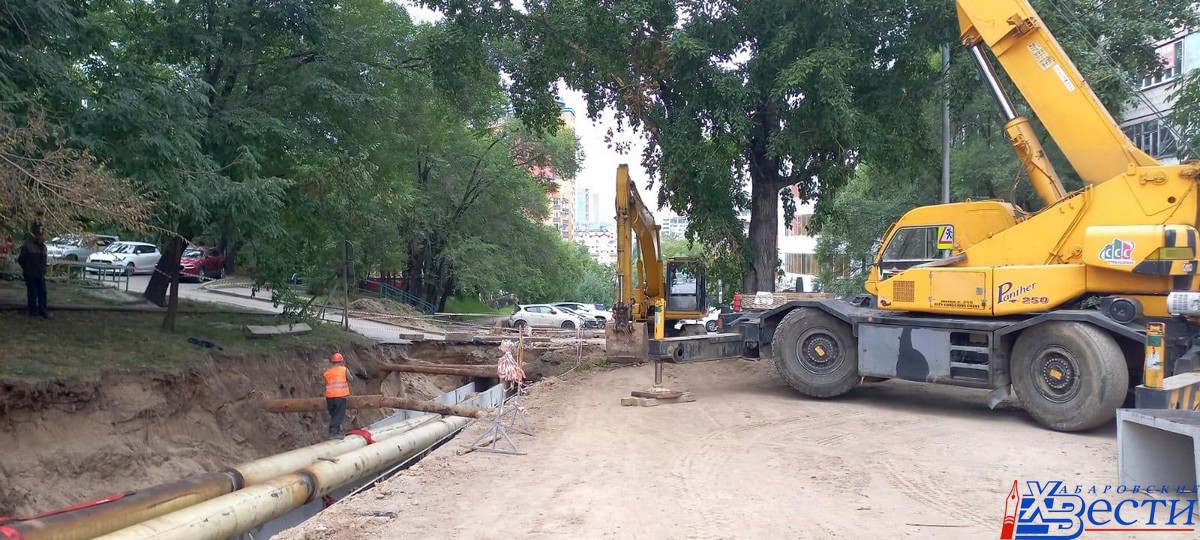

На объекте побывал первый заместитель мэра по городскому хозяйству Денис Елькин. Сейчас на участке подрядчик монтирует новую трубу протяженностью 350 м. В планах к концу недели эти работы в металле закончить и приступить к благоустройству.

Предварительные сроки сдачи обновленной теплотрассы — 10 сентября, несмотря на то что по договору окончание ремонта запланировано на 30 октября. Чтобы жители на это время не оставались без горячего водоснабжения, проложены две «времянки».

Для безаварийной эксплуатации

— На этом участке очень стесненные условия, технике разъехаться нелегко, — отметил генеральный директор строительной компании «ГарантСтрой» Алексей Каминский. — Поэтому работаем поэтапно. По 12 м откопали, смонтировали, закрыли и двигаемся дальше.

Здесь рабочие используют предызолированную трубу. В процессе эксплуатации на ней не скапливается конденсат, а значит, срок службы увеличивается. Данный участок снабжает теплом около пятидесяти многоэтажек на улице Фрунзе от Уссурийского бульвара до Ленина.

— Замена трубопровода даст прежде всего надежность получения коммунальной услуги для жителей, — комментирует Денис Елькин. — Еще один плюс — безаварийная эксплуатация сетей на десятки лет.

По словам главного инженера СП «Хабаровские тепловые сети» Дениса Козуба, есть множество условий, по которым определяется необходимость в замене сетей.

— В первую очередь это сроки эксплуатации труб, — объясняет Денис Козуб. — Кроме того, наличие на них всевозможных повреждений во время испытаний. Срок эксплуатации новой трубы составляет порядка 25 лет.

После завершения работ должно пройти примерно две недели, чтобы грунт уплотнился. После этого можно приступать к благоустройству.

— Поэтому ориентировочно асфальт на участке уложим к 15 сентября, — объясняет Алексей Каминский.

Параллельно подрядчик начнет работы по восстановлению благоустройства: установит бордюры, облагородит газоны, проложит тротуары.

Ремонты под контролем

Модернизация данного участка очень важна для жителей: старая труба прослужила около тридцати лет и пришла в аварийное состояние. Поэтому в АО «ДГК» совместно с профильным управлением городской администрации и приняли решение полностью заменить данные коммуникации.

— Еженедельно у нас проходят штабы по городскому хозяйству, на которых собираем руководителей ресурсоснабжающих организаций, — подводит итог Денис Елькин. — Они докладывают о том, на какой стадии находится подготовка города к зиме. Помимо этого, постоянно проводятся выездные мероприятия на локациях, где ведутся работы.

Сегодня на этом участке ремонт в металле выполнен на 70 процентов. Рабочим остается буквально неделя для того чтобы его завершить. На текущий момент в Хабаровске 22 участка сетей, на которых ведутся работы. Из них более 70 процентов готовы, 30 — на завершающем этапе.

— После капитального ремонта пригласим сюда жителей близлежащих домов, старших МКД, представителей управляющих компаний, — обещает Денис Елькин. — И совместно будем принимать работу.

К слову, в этом году общая сумма, вложенная в подготовку города к отопительному сезону, составляет около 1 млрд 200 млн руб. Основную часть объектов планируется завершить к 15 сентября.

Как и всегда, первыми (с 1 по 10 октября) к теплоснабжению подключат социальные объекты: детские сады, школы, поликлиники. А затем очередь подачи тепла в многоквартирные жилые дома.
