На финише нужно ускоряться
logo

Темы номера

На финише нужно ускоряться

Елена ЧЕРНИКОВА, фото автора

К 25 сентября все трубопроводы, которые вошли в ремонтную кампанию нынешнего года, должны быть поставлены на циркуляцию.

Другими словами, работу в металле необходимо завершить и подготовить коммуникацию к началу отопительного периода. Пока сданы только 8 объектов из 19, но в АО «ДГК» уверены, что все будет выполнено в срок.

Привычка хорошо работать

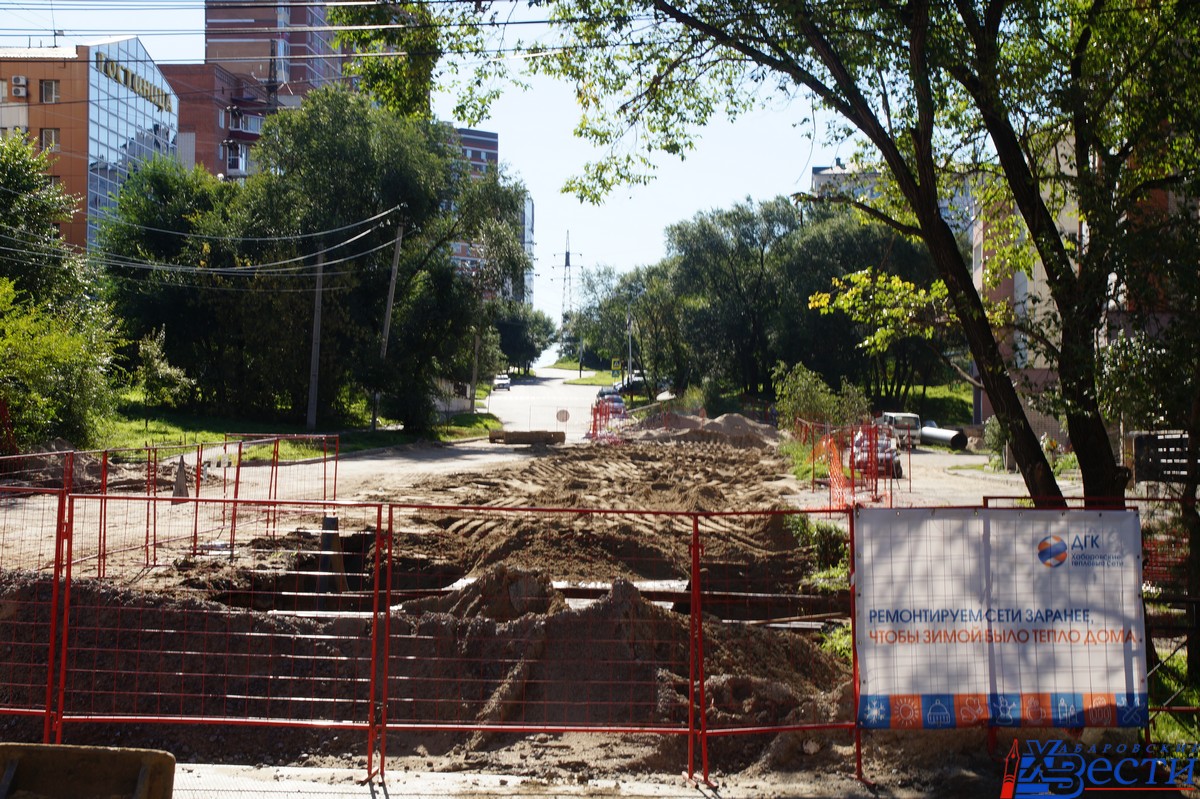

Один из таких участков магистральной теплотрассы ТМ-25, где подрядчик уже восстанавливает благоустройство, находится на улице Калинина в районе дома № 10.

— Приступили к ремонту 20 июня, а уже к 1 сентября трубопровод сдали, — рассказал директор компании «Техэнергомагистраль» Иван Шибанов. — Привыкли трудиться быстро и всегда качественно. Поменяли 400 м коммуникаций с увеличением диаметра с 700 мм до 1000 мм. Стоимость контракта — 98 млн руб.

В этом районе возводятся высотные жилые дома, которые в дальнейшем станут потребителями этой теплотрассы. Чтобы отопления хватило всем и в полном объеме, и было принято решение увеличить диаметр трубопровода. Поскольку дорогу перекопали, то для удобства автомобилистов чуть выше рабочей площадки оборудовали временный заезд к дому № 10, а пешеходам установили безопасный трап в районе траншей.

— Компания «Дальрига» сейчас занимается восстановлением благоустройства, — добавил Иван Георгиевич. — Мы немного расширили проезжую часть дороги-дублера улицы Калинина, на нее уже уложен нижний слой асфальтобетона. Хотели в пятницу верхний слой укатать, но погода не позволила. Поскольку мэру города Сергею Кравчуку обещали сдать полностью объект к 15 сентября, то, думаю, проблем с этим не появится, торопим подрядчика. Тротуары сделаны, бордюрный камень везде установлен. Осталось газоны сформировать и верхний слой асфальтобетона положить. По-хорошему, работы на пару дней.

Надо отдать должное, этот участок дороги вблизи домов № 10 и 12 преобразился в лучшую сторону. Раньше передвигаться по ямам и колдобинам здесь было проблематично, да и зауженность проезжей части не позволяла двум машинам разъехаться. Теперь все иначе: ровный асфальт и расширение автотрассы автомобилисты уже оценили.

Крепкий орешек

Впервые участником ремонтной кампании ДГК стало АО «Востоксельэлектросетьстрой». И участок теплотрассы ТМ-25, в районе улиц Брестской и Запарина, который по итогам аукциона оно выиграло, оказался крепким орешком. А ведь изначально казалось, что поменять около 370 м трубопровода никаких проблем не составит. И хотя подрядчик зашел на объект 25 мая, сейчас отстает от графика примерно на неделю, в этом виновата погода. Приходится постоянно откачивать воду из траншей, а она по-прежнему льется со всех возвышенностей, угрожая обвалом стенок рвов.

Ведет этот объект инженер первой категории отдела подготовки и проведения ремонта Хабаровских тепловых сетей Евгений Казаков.

— Стоимость данного участка — 62 млн руб., — рассказал он. — Подрядчик выполняет частичную замену трубопровода в непроходном лотковом канале. Кроме того, построил две тепловые камеры для дальнейшего техобслуживания коммуникаций. Предполагалось, что 28 августа работа в металле завершится. Но на пересечении улиц Запарина и к находится самая низкая точка, поэтому проблема с отведением воды во время дождей помешала уложиться в указанные сроки. Надеемся, что наверстают график, потому что уже пора восстанавливать благоустройство. Мэр Хабаровска Сергей Кравчук неоднократно напоминал, что никаких зимних вариантов быть не должно. До конца октября благоустройство необходимо привести в нормативный вид. Прежняя теплотрасса эксплуатировалась около 35 лет. К тому же, коммуникации проходят вблизи ТЭЦ-2, что предполагает большое давление в них отсюда и многочисленные порывы, которые приходилось ликвидировать в прошлые годы. Новые трубы позволят не возвращаться сюда лет 50.

До окончания работ нужно уложить еще примерно 20 м трубопровода, подобраться к которому достаточно сложно. Этот последний участок находится между гаражами и КПП режимного учреждения. Ни справа, ни слева к нему тяжелая техника подойти не может. Нужно засыпать то, что уже построено, уложить сверху плиты для надежности и только тогда запускать экскаватор. Помпы работают круглосуточно, но порой и они не справляются с большим потоком воды.

— Если неделя постоит погожая, завершим работу в металле к выходным, — добавил мастер Андрей Хиневич. — Большая часть теплотрассы уже сделана, засыпаны почти все траншеи. Сложность доставляют дожди. И еще вокруг очень много проводов и кабелей, ковш экскаватора поднять сложно, можно зацепить. Поэтому требуется ювелирное искусство машиниста, но пока справляемся.

В целом в Хабаровске структурное подразделение ДГК «Хабаровские тепловые сети» ремонтирует 19 объектов. Необходимо привести в нормативное состояние почти 8 км сетей, на которые выделен 1 млрд руб.
