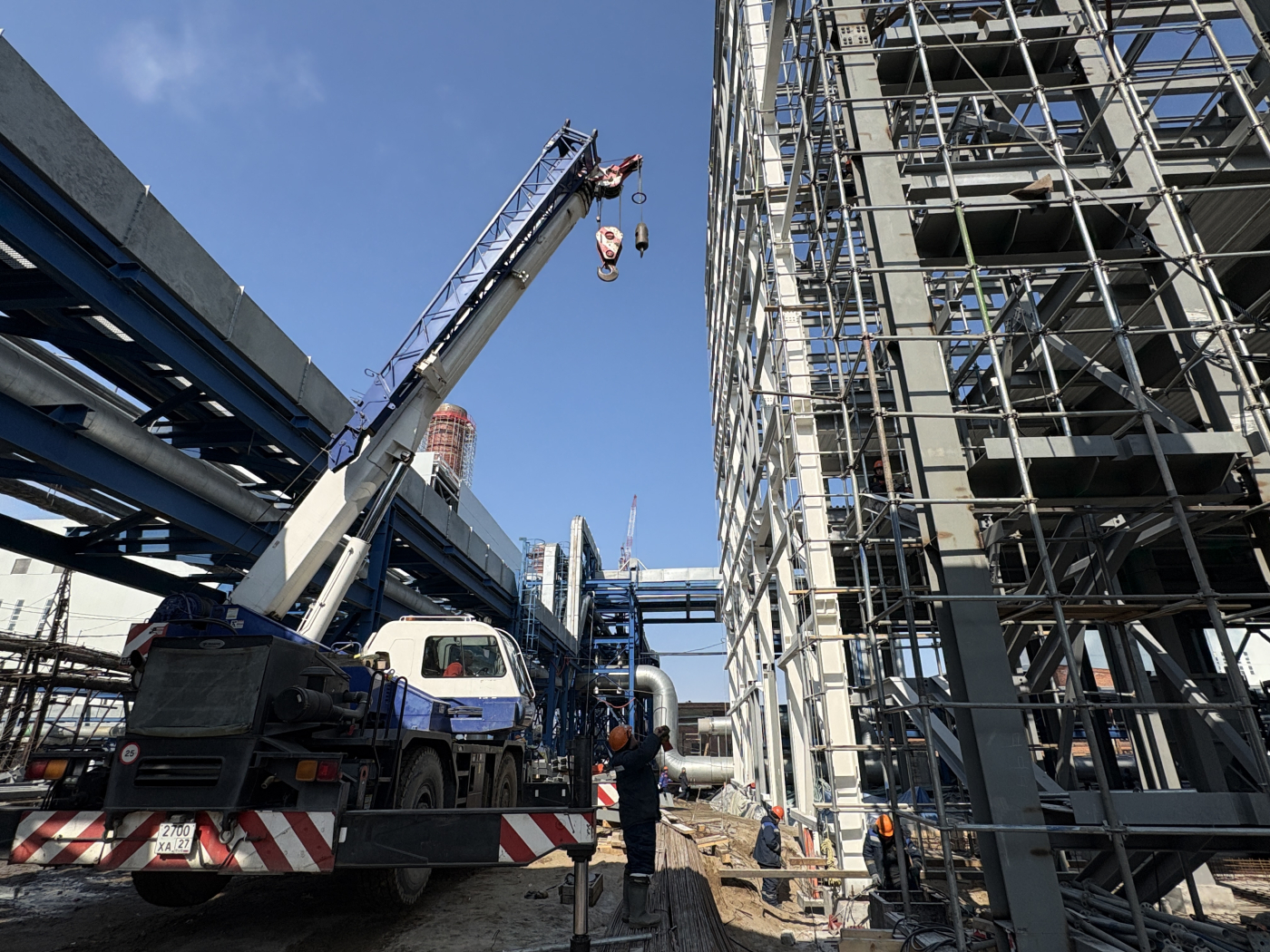

В главном корпусе, который уже закрыт фасадными панелями, выполняется монтаж конденсатора, одного из первых элементов энергоблока, который монтируют на станции, сообщает СИ «Хабаровские вести».
На 90 процентов выполнен монтаж двух котлов-утилизаторов. В полной готовности находится фундамент под первые паровую и газовую турбины, завершается бетонирование конструкций под такие же объекты второй очереди.
До конца месяца должна прибыть паровая турбина с турбогенератором. В апреле доставят статор генератора, а в мае — газовую турбину. Все предстоит собрать в строгой очередности в присутствии шеф-инженеров заводов-изготовителей. Основная задача — интеграция всего оборудования в единый парогазовый энергетический блок — потребует до шести месяцев.
Параллельно возводится здание химводоочистки, где использование современных технологических схем обеспечит экологичную работу станции.
В 2027 году ТЭЦ-4 полностью заместит ТЭЦ-1, которая эксплуатируется более 70 лет и достигла высокой степени износа. Новая станция электрической мощностью 410 МВт и тепловой мощностью 1 389,8 Гкал/ч будет работать на природном газе, что позволит сократить выбросы углекислого газа, полностью исключит выбросы сернистого газа и сажи, складирование золы, что благоприятно скажется на экологической ситуации в Хабаровске.
